河川工事進捗状況

R7・8・9年度千曲川上今井遊水地可動堰本体工事

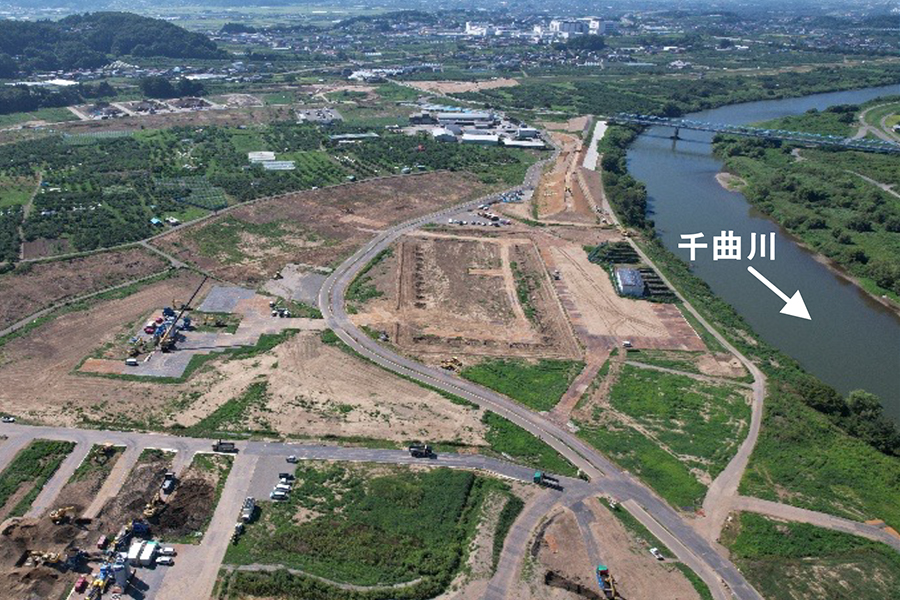

  • 令和8年8月撮影
    令和8年8月撮影
  • 令和8年8月撮影
    令和8年8月撮影
工事名 R7・8・9年度千曲川上今井遊水地可動堰本体工事
受注者 株式会社 錢高組
場所 長野県中野市上今井地先
工期 令和8年5月7日~令和10年3月31日

進捗率

0.4%

令和8年8月31日時点

現在の進捗状況

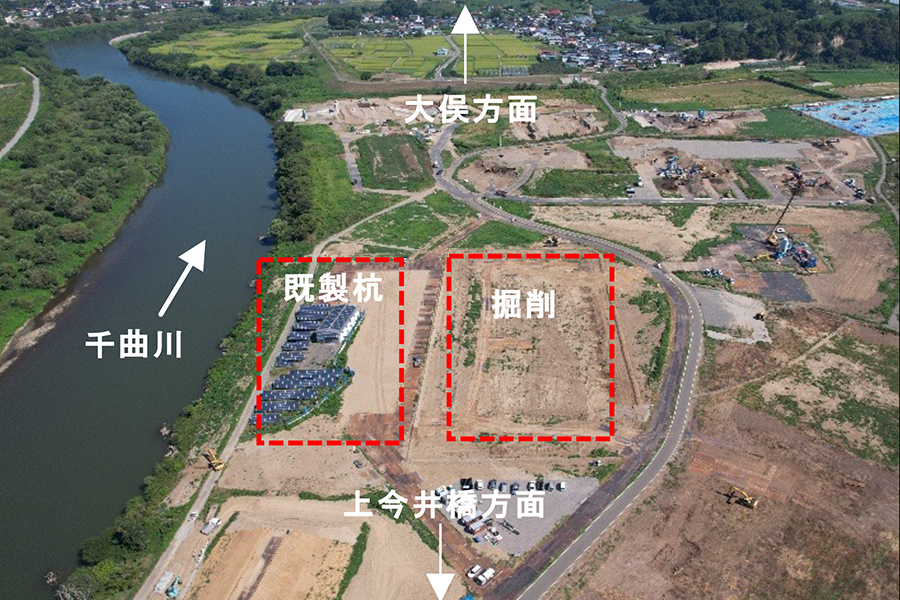

○掘削、既製杭の施工に向けて準備を行っています。
○また、3種混合改良機の組立作業を行っています。
○今後は、掘削、既製杭の施工を行います。

現場代理人・主任(監理)
技術者からのコメント

安全最優先で施工を行い、無事故無災害での工事完了に努めます。

過去に更新した定点観測の記録

令和8年7月31日
令和8年7月31日
