河川工事進捗状況

上今井遊水地池内掘削その7他工事

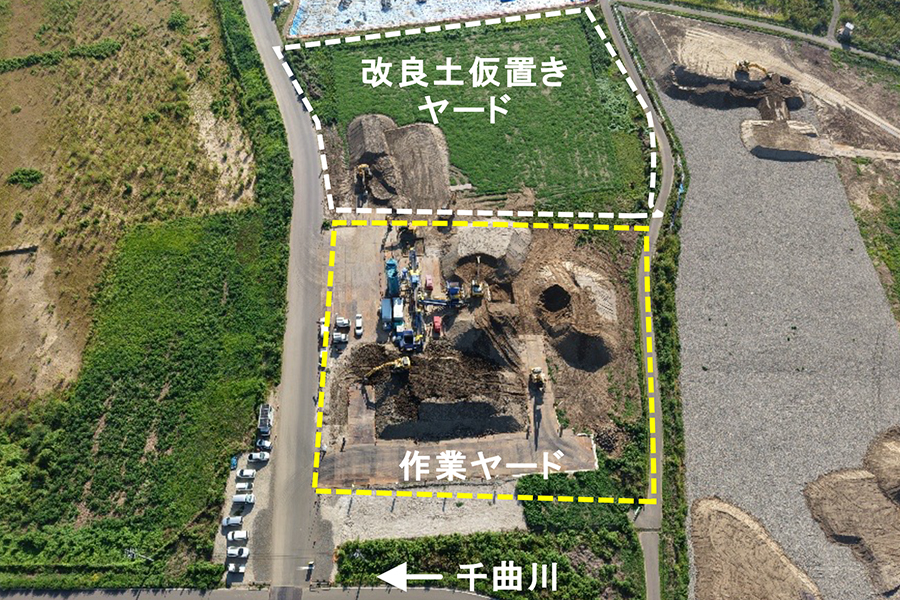

  • 令和8年8月撮影
    令和8年8月撮影

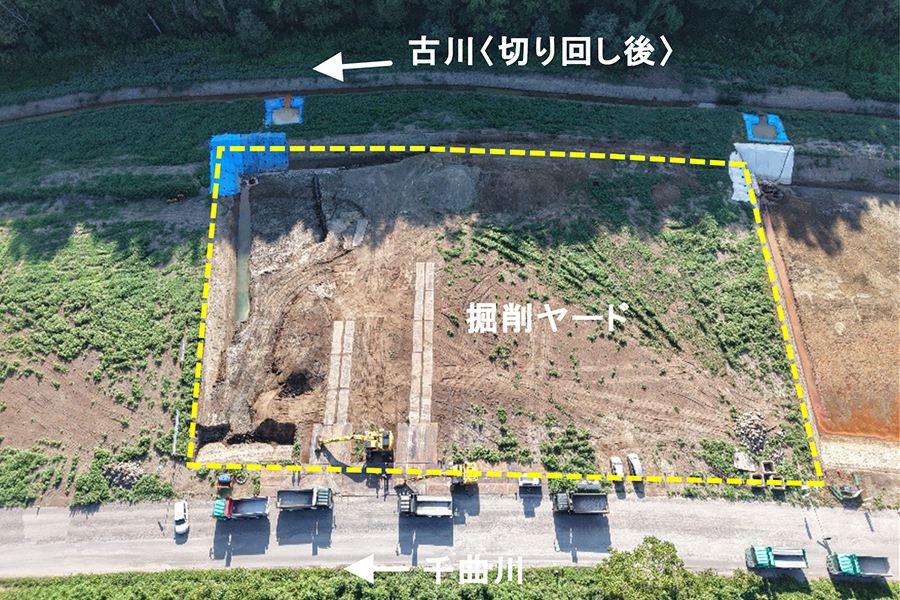

  • 令和8年8月撮影
    令和8年8月撮影
工事名 上今井遊水地池内掘削その7他工事
受注者 株式会社 鹿熊組
場所 長野県中野市上今井地先
工期 令和8年3月27日~令和9年2月26日

進捗率

10.0%

令和8年8月31日時点

現在の進捗状況

○掘削ヤードは、水替工を行いながら、引き続き掘削を行っています。
○掘削ヤードから発生した土砂と、砂・れきを混合する安定処理工(3種混合)を行っています。

現場代理人・主任(監理)
技術者からのコメント

安定処理工(3種混合)を本格的に始めて、ようやく作業が軌道に乗ってきました。
天候の変化が激しく、暑さの厳しい日も続いていますが、体調管理を徹底して、熱中症などの事故を防止し、工事を無事故・無災害で進めていきます。
