河川工事進捗状況

長沼地区河川防災ステーション基盤整備その3工事

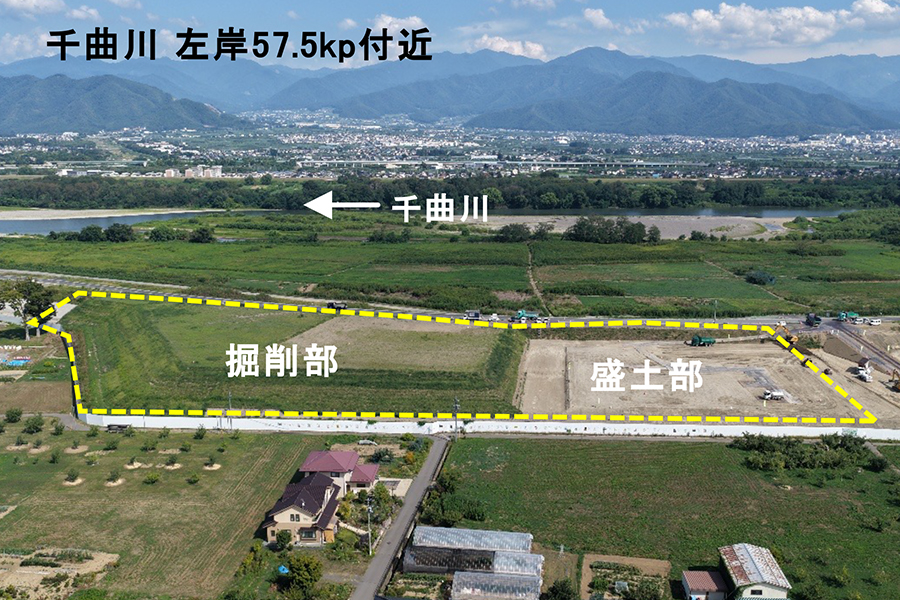

  • 令和8年8月撮影
    令和8年8月撮影

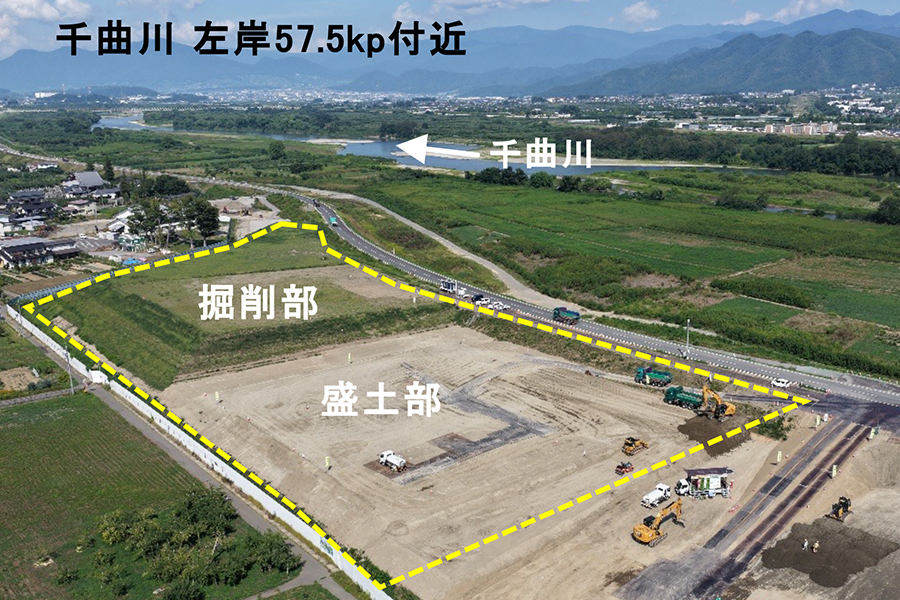

  • 令和8年8月撮影
    令和8年8月撮影
工事名 長沼地区河川防災ステーション基盤整備その3工事
受注者 株式会社 鹿熊組
場所 長野県長野市穂保地先
工期 令和8年4月1日~令和8年12月25日

進捗率

18.5%

令和8年8月31日時点

現在の進捗状況

○上今井工区よりセメント改良土を運搬し、盛土を開始しました。
○今後は、掘削部の施工になります。工事用道路工(敷鉄板)と表土(雑草)処理後に掘削を開始し、場内運搬しての盛土を行って行きます。

現場代理人・主任(監理)
技術者からのコメント

交通事故防止対策と防塵対策に重点を置き、現場管理してまいります。
また、暑い日が続きますので、熱中症対策を徹底し、日々の体調管理に留意し現場従事者一同、安全第一に留意して現場運営に努めます。

過去に更新した定点観測の記録

令和8年7月31日
令和8年7月31日
