河川工事進捗状況

長沼地区河川防災ステーション基盤整備その5工事

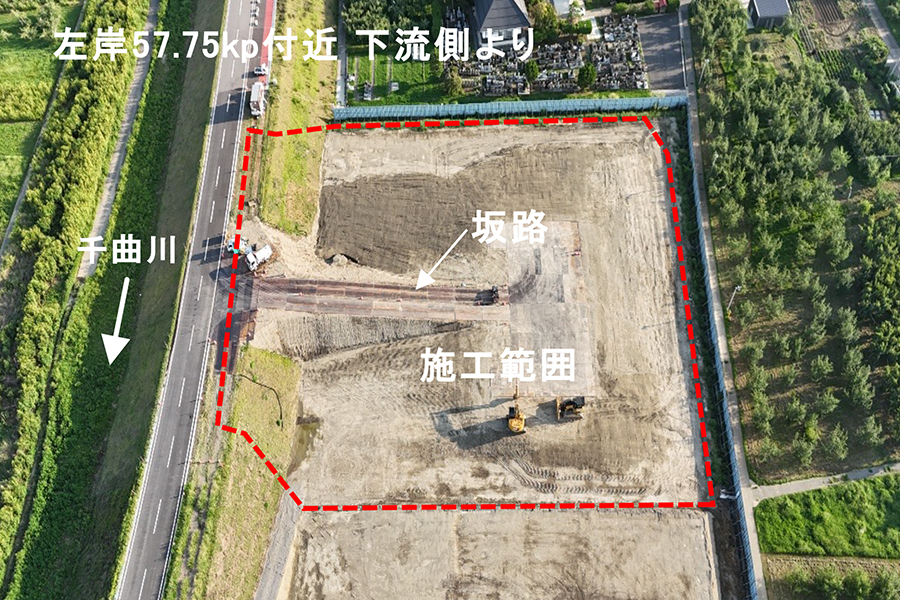

  • 令和8年8月撮影

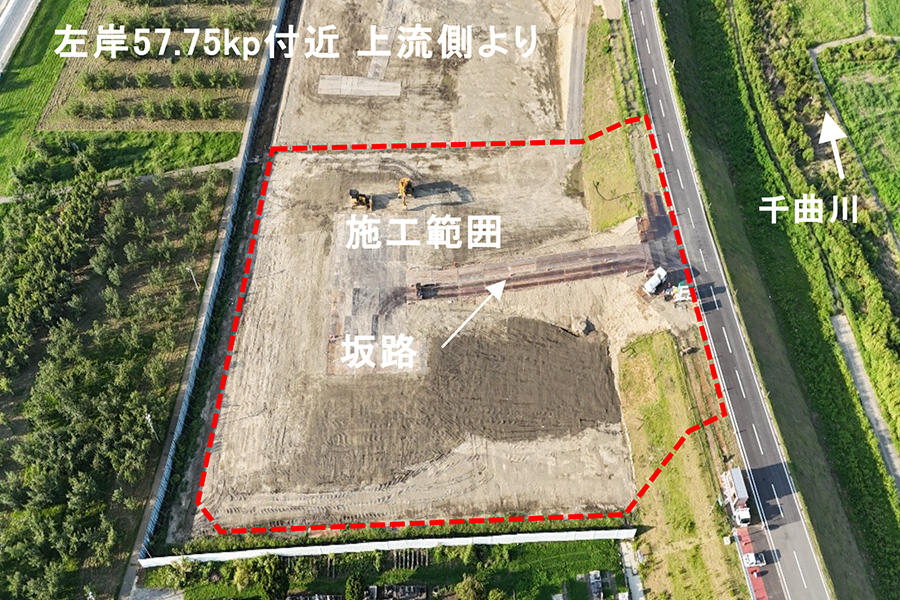

    令和8年8月撮影
  • 令和8年8月撮影
    令和8年8月撮影
工事名 長沼地区河川防災ステーション基盤整備その5工事
受注者 中信建設 株式会社
場所 長野県長野市穂保地先
工期 令和8年4月1日~令和8年12月25日

進捗率

12.3%

令和8年8月31日時点

現在の進捗状況

○上流工区において、本格的に盛土工事を開始しました。
○下流工区(長沼体育館横)は現在施工中の(仮称)長沼東西線歩道設置工事(長野市発注)の完了後に施工開始を予定しています。

現場代理人・主任(監理)
技術者からのコメント

工事期間中は連日多数のダンプトラックによる土砂運搬、大型重機による盛土作業を行っておりますが、引き続き交通事故の防止対策、粉塵の防止対策を徹底し、地域の皆様のご迷惑とならないよう、安全第一で工事を進めてまいります。また、堤外地の農地に安全に行き来できるよう配慮を徹底します。現場に置きましても、安全第一で工事が進められるように努めて参りますので、皆様のご理解・ご協力をよろしくお願いいたします。
また、工事用車両の運行につきましては、一般車優先を指導しておりますが、皆様方におかれましても、堤防道路通行の際は工事車両にご注意いただきますよう併せましてお願いいたします。

過去に更新した定点観測の記録

令和8年7月31日
令和8年7月31日
